Остановка просадки колонн здания путем задавливания свай и перераспределении нагрузки на них
Задача: Остановить просадку колонны. Выполнить усиление колонны и узлов передачи нагрузки от балок перекрытия на колонну.
Решение:
Тот случай, когда применение композитного углеродного материала не решит поставленную задачу. Нашими специалистами был выработан комплекс работ:

- Выполняется стальная обойма колонны, с усиленным нижним контуром из швеллера для увеличения опорной зоны передачи нагрузки от колонны на консоли свай

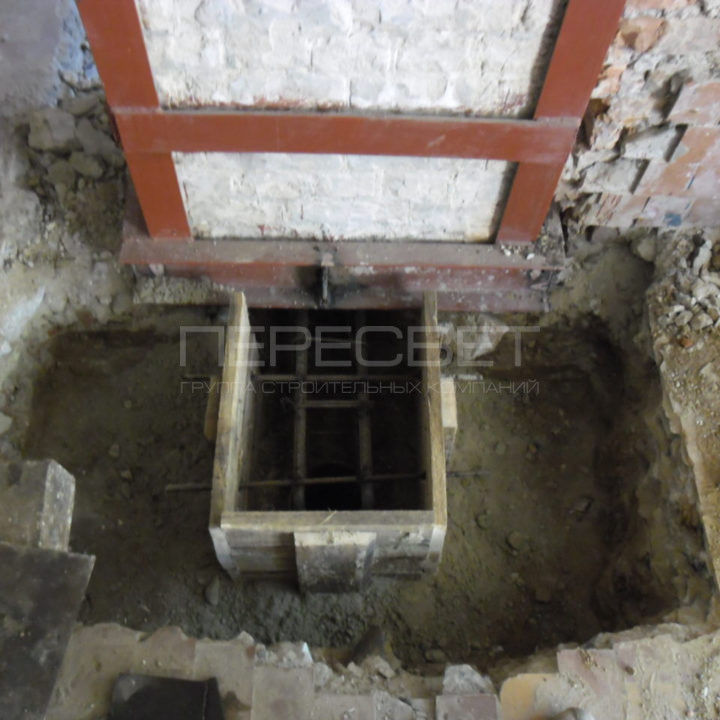

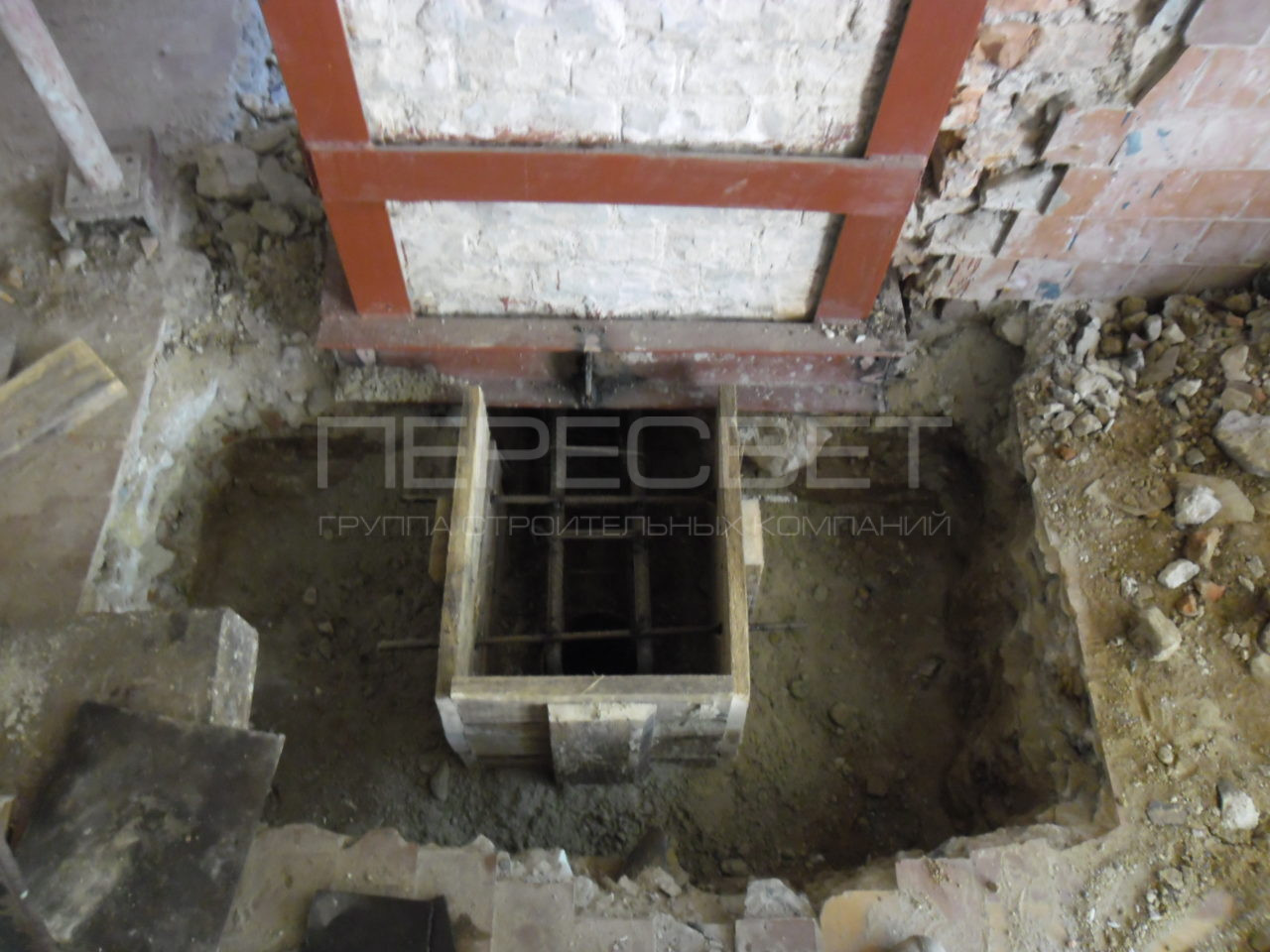

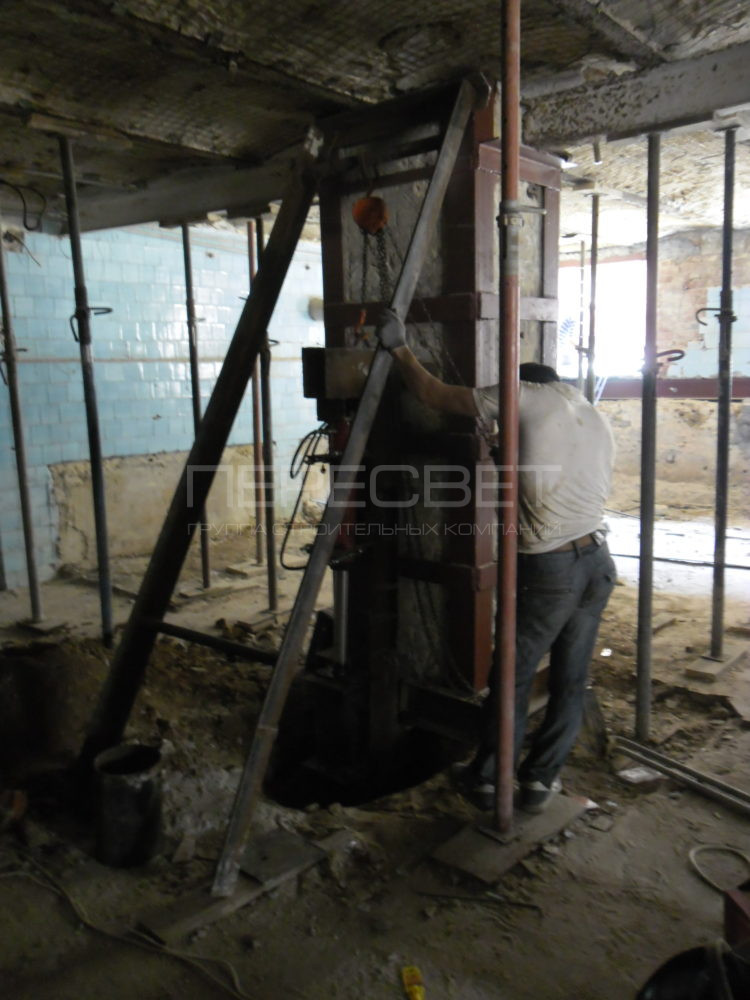

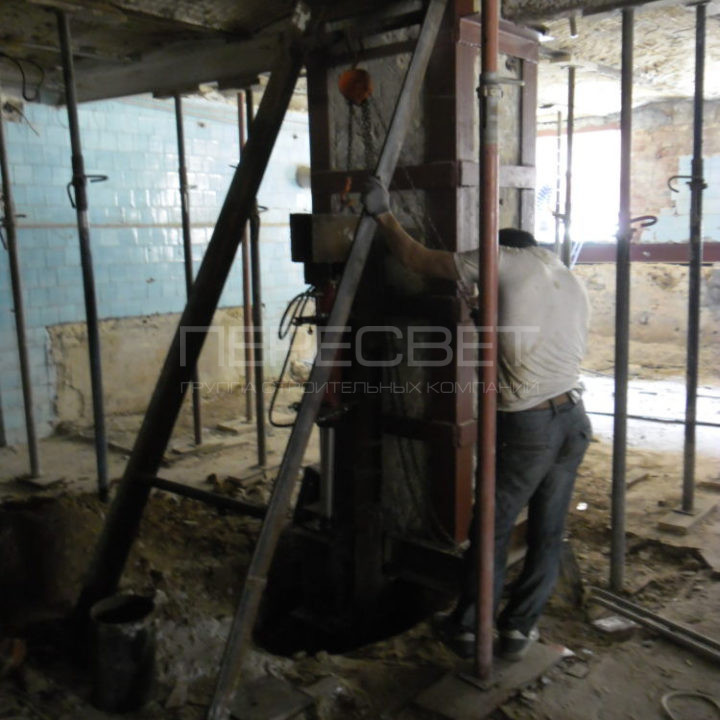

- По двум противоположным сторонам колонны задавливается до достижения расчетной нагрузки по одной свае-оболочке из трубы диаметром 219мм. Производится штрабление двух ниш в колонне под консоли свай. Свая вместе с консолью армируется и заливается бетоном марки не ниже В25

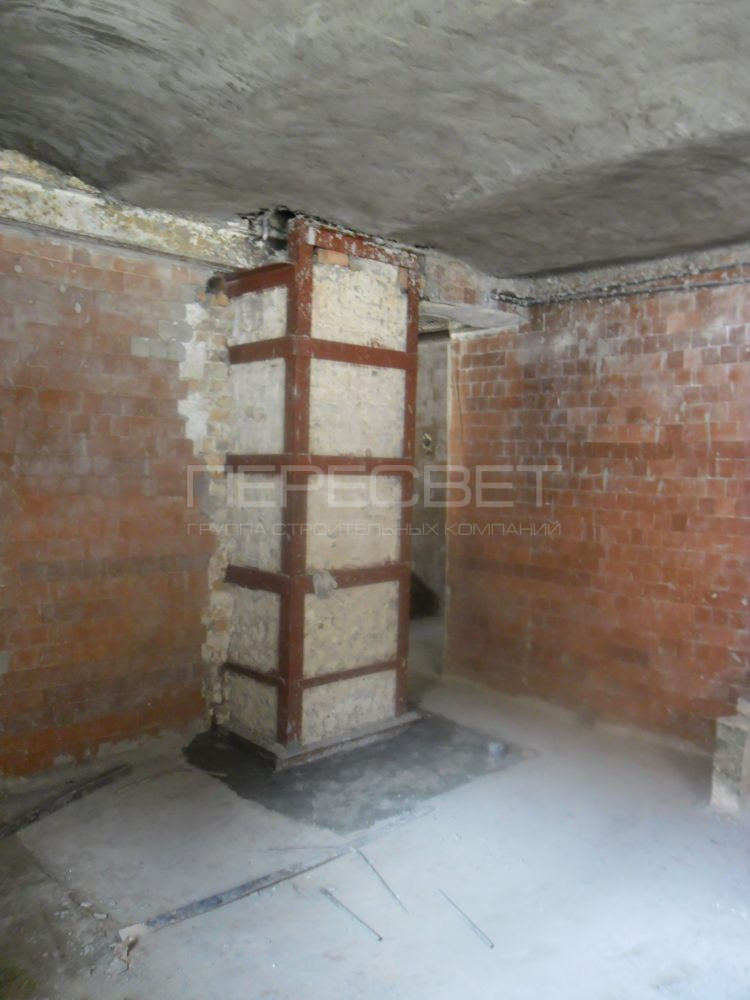

- В местах опирания балок на колонну увеличивается опорная зона за счет приваривания уголка

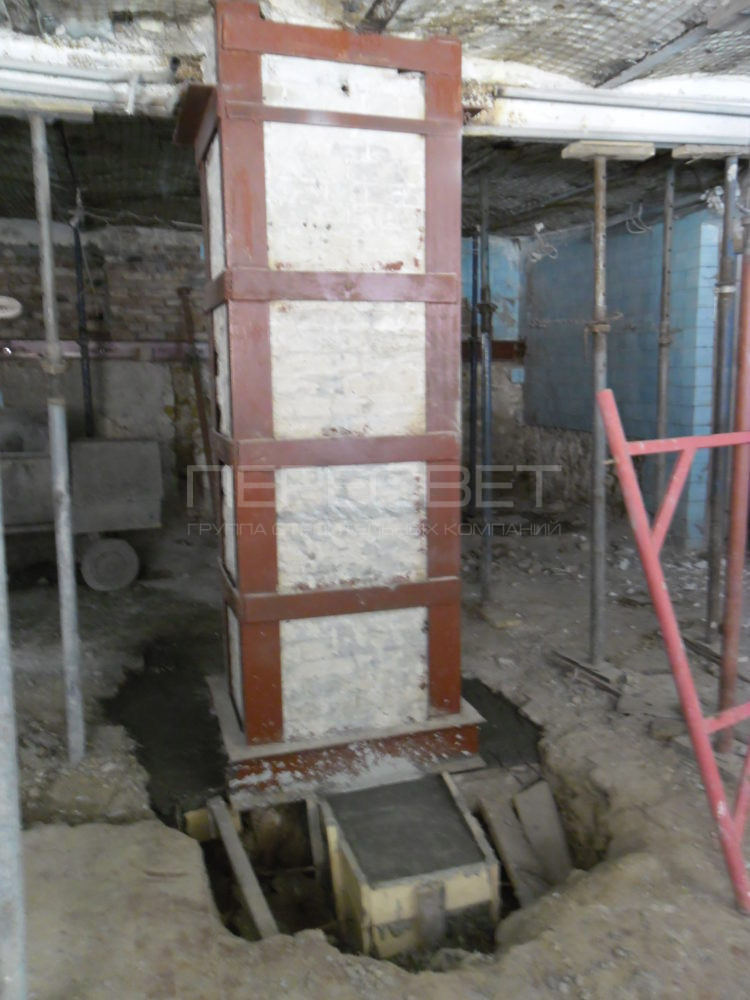

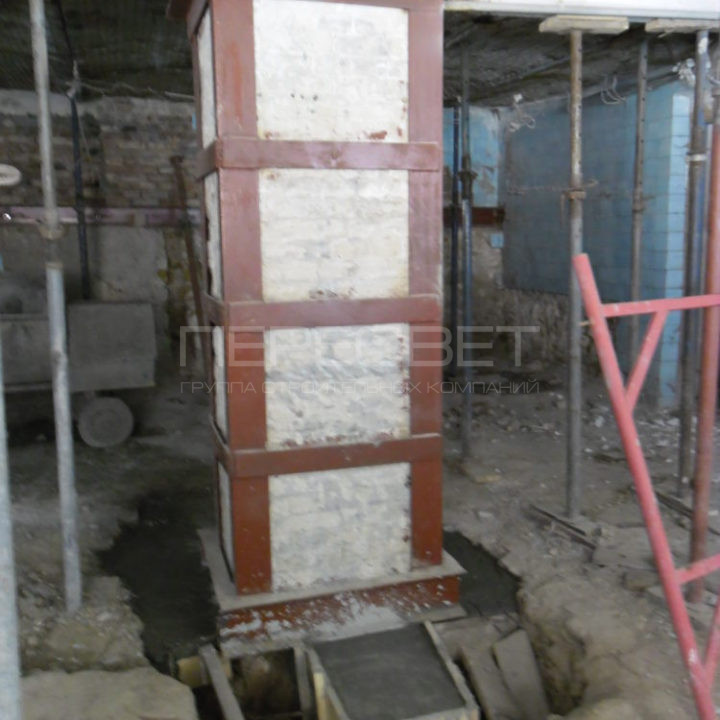

Результат: Нагрузка от колонны распределена на сваи, которые опираются на прочные глубокозалегающие несущие грунты. Просадка остановлена. Тело колонны усилено стальной обоймой. Увеличена зона опирания балок на колонну. Колонна способна нести расчетную нагрузку от вышележащих этажей.
